Александр Лукашенко отметил, что по традиции к празднику 7 ноября в Беларуси ежегодно открывают важные, прорывные объекты, которые способствуют качественному скачку отечественной экономики и повышению уровня жизни людей. Так, накануне в Минске открыта третья линия метро.
— Островецкая АЭС — новый шаг в будущее, к обеспечению энергетической безопасности государства, — подчеркнул Лукашенко. — Здесь, на первом энергоблоке, мы будем производить около 20% от общей потребности страны в электричестве. Столько же нам даст работа второго блока. Дальше больше. Запуск станции послужит импульсом для привлечения в страну самых передовых технологий. И не только в энергетику. Но и в развитие электротранспорта, создание новых электроемких производств, инновационных направлений в науке и образовании.
История создания станции
БелАЭС —первая белорусская атомная электростанция, типа АЭС-2006. Расположена у северо-западной границы Белоруссии в агрогородке Ворняны в 18 километрах от города Островец Гродненской области, в 50 км от столицы Литвы — Вильнюса.
Основной партнёр Белоруссии в проекте по строительству АЭС — российская компания «Атомстройэкспорт».
Общая стоимость строительства оценивается приблизительно в 9 млрд долларов: 6 млрд на строительство энергоблоков и 3 млрд на создание инфраструктуры: жилого городка для работников АЭС, подъездных железнодорожных путей, линий электропередачи и прочее. Предполагаемый срок окупаемости — 15—20 лет.
В связи с отсутствием достаточных финансов на строительство АЭС у белорусской стороны, предполагалось получение кредита у России в размере 6 млрд долл.
Межправительственное соглашение о строительстве атомной электростанции в Островце в Гродненской области было подписано 25 ноября 2011 года. Оно предусматривает сотрудничество в проектировании, строительстве и вводе в эксплуатацию под ключ двух энергоблоков мощностью 1200 МВт каждый. На эти цели Россия выдала Беларуси экспортный кредит размером до 10 млрд долларов. Средства предоставлены для финансирования 90% стоимости работ по генконтракту на строительство АЭС. Еще 10% оплачивает белорусская сторона. На 50% суммы каждой использованной части кредита должны были начисляться проценты по ставке 5,23% годовых, на вторую половину транша кредита процентная ставка — «LIBOR для 6-месячных депозитов в долларах США, увеличенная на маржу в размере 1,83 процентных пункта годовых».
Однако 14 февраля Александр Лукашенко заявил о готовности предъявить Москве санкции за срыв сроков ввода БелАЭС. По его словам, «Атомстройэкспорт» (структура «Росатома») должен был в 2018 году ввести в эксплуатацию первый энергоблок, в 2019-м — второй.
Поэтому Лукашенко начал торговаться и предложил вместо выплаты штрафных санкций снизить процентную ставку по кредиту до «того уровня, как вы строите в Венгрии, во Вьетнаме (где-то около 3% годовых)», и кредит Беларусь «начнет выплачивать не через два года, а через пять».
В Минфине России заявили, что нужно искать компромиссы в другой плоскости, так как «одновременно удлинить период использования средств кредита и уменьшить процентную ставку не соответствует финансовой теории».
В итоге был разработан документ, согласно которому Беларуси могут продлить период использования кредита до конца 2022 года, заменить действующую «смешанную» процентную ставку по кредиту на фиксированную в размере 3,3% годовых, а также перенести дату начала погашения основного долга по кредиту с 1 апреля 2021 года на 1 апреля 2023 года.
По состоянию на 1 апреля 2020 года Беларусь использовала 4,33 млрд долларов средств кредита. Прогнозная стоимость проекта сооружения АЭС, по данным «Росатома», не превысит 6 млрд долларов.
Тем временем во время форума по развитию электромобильности E-Mobility 2020 министр энергетики Виктор Каранкевич заявил, что первый энергоблок Белорусской АЭС готов на 98%.

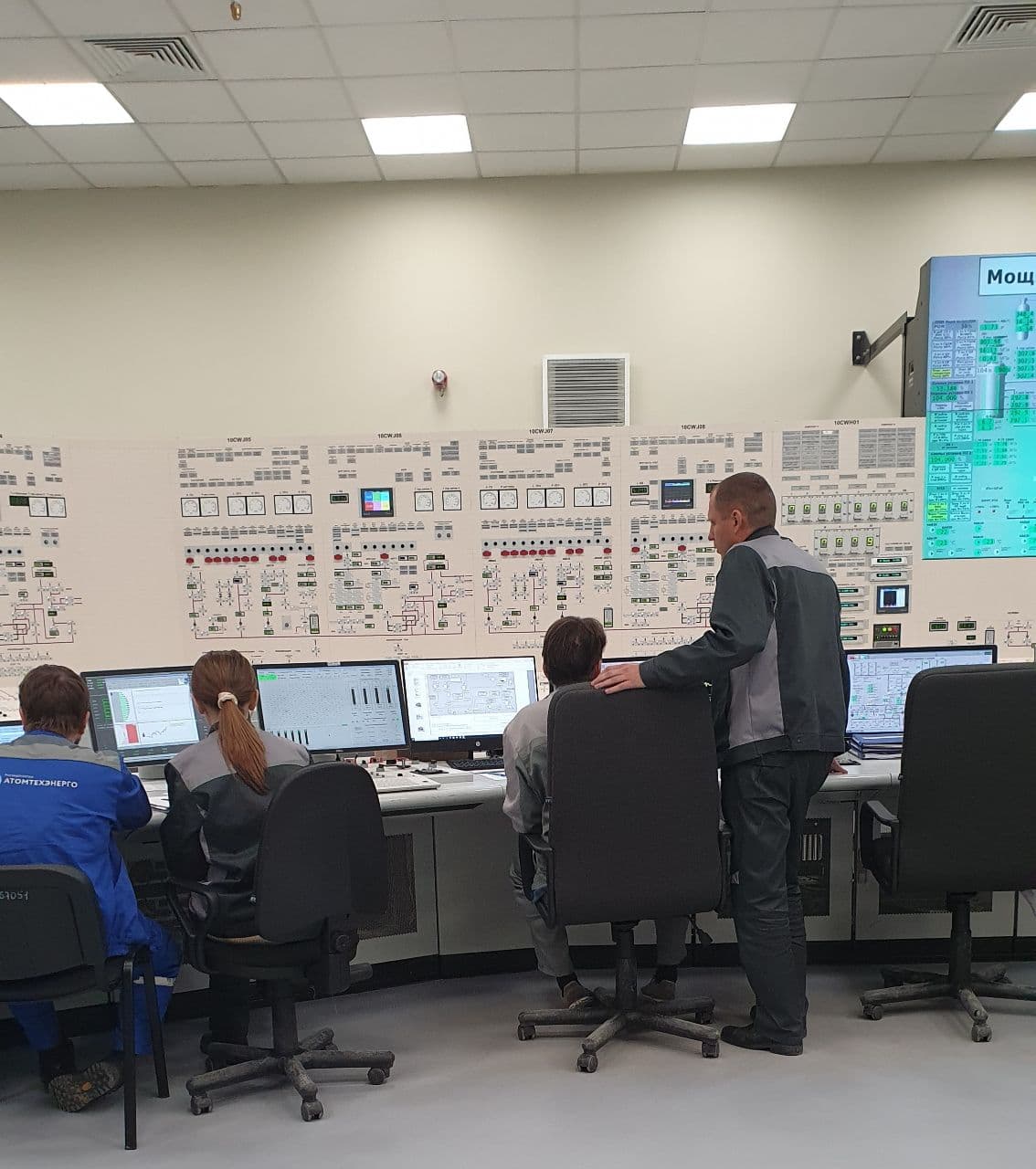

— В настоящее время готовность первого энергоблока БелАЭС оценивается в 98%. Уже проведена загрузка свежего ядерного топлива в активную зону реактора, выполнены гидроиспытания. Сейчас на завершающей стадии находится этап физического пуска, когда реакторная установка выведена на минимально контролируемый уровень мощности. Планируем, что уже в начале ноября на первом энергоблоке начнется энергетический пуск, а это уже производство первых киловатт-часов с выдачей их в энергосистему страны. Ввод энергоблока в эксплуатацию планируется в первом квартале 2021 года, — сказал Виктор Каранкевич.
Физический запуск первого блока АЭС состоялся в августе 2020 года. На первый квартал 2021 года было запланировано полностью запустить в промышленную эксплуатацию первый энергоблок. Полный ввод станции перенесли на 2022 год.
Строительно-монтажные работы на втором энергоблоке станции выполнены на 75%, проводится индивидуальное опробование основного технологического оборудования. Ввод блока в эксплуатацию запланирован на 2022 год.

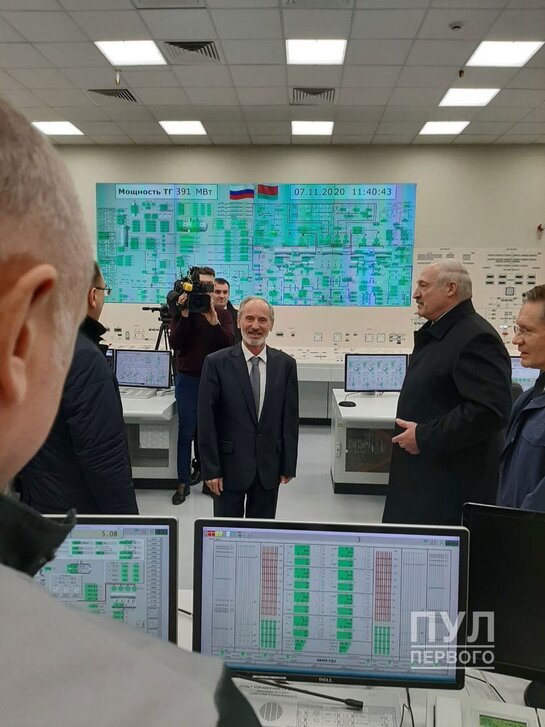

Но во время открытия третьей ветки метро в Минске Лукашенко заявил, что первый энергоблок БелАЭС запустят седьмого ноября.
Напомним, недавно стало известно о том, что государство не рассчиталась со многими подрядчиками, которые трудятся на возведении БелАЭС. Это поставило некоторые компании на грань банкротства. А также вывело строительную отрасль, как вид экономической деятельности, на лидирующие позиции по концентрации убытков. А также хозяйственный суд Киева постановил взыскать с белорусского ООО «ЭнергоСпецАрматура» более 1 миллиона белорусских рублей задолженности за поставку в 2019 году арматуры для строительства Белорусской АЭС.
